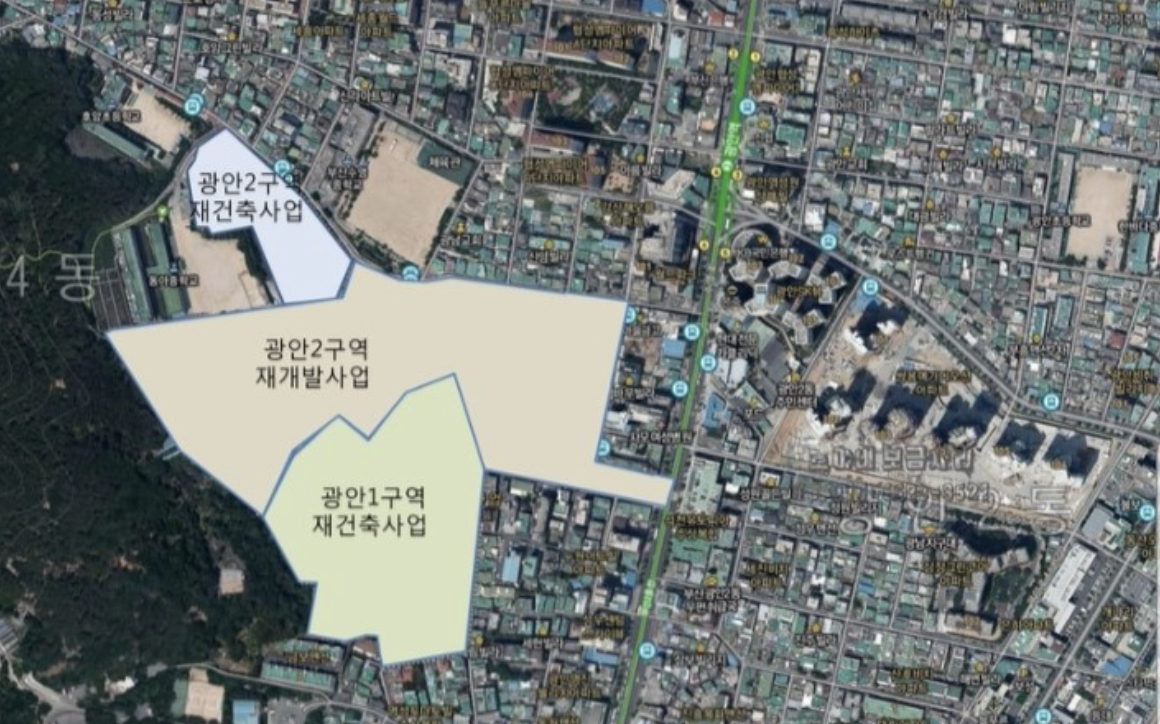

부산 재개발 광안2구역 84A 물건과 관리처분계획인가고시내용
안녕하세요.
광안2구역 재개발 의
지난 포스팅에 알려드렸던 관리처분계획인가 고시의 주요 내용과 좋은 84A 물건도 소개해드립니다.

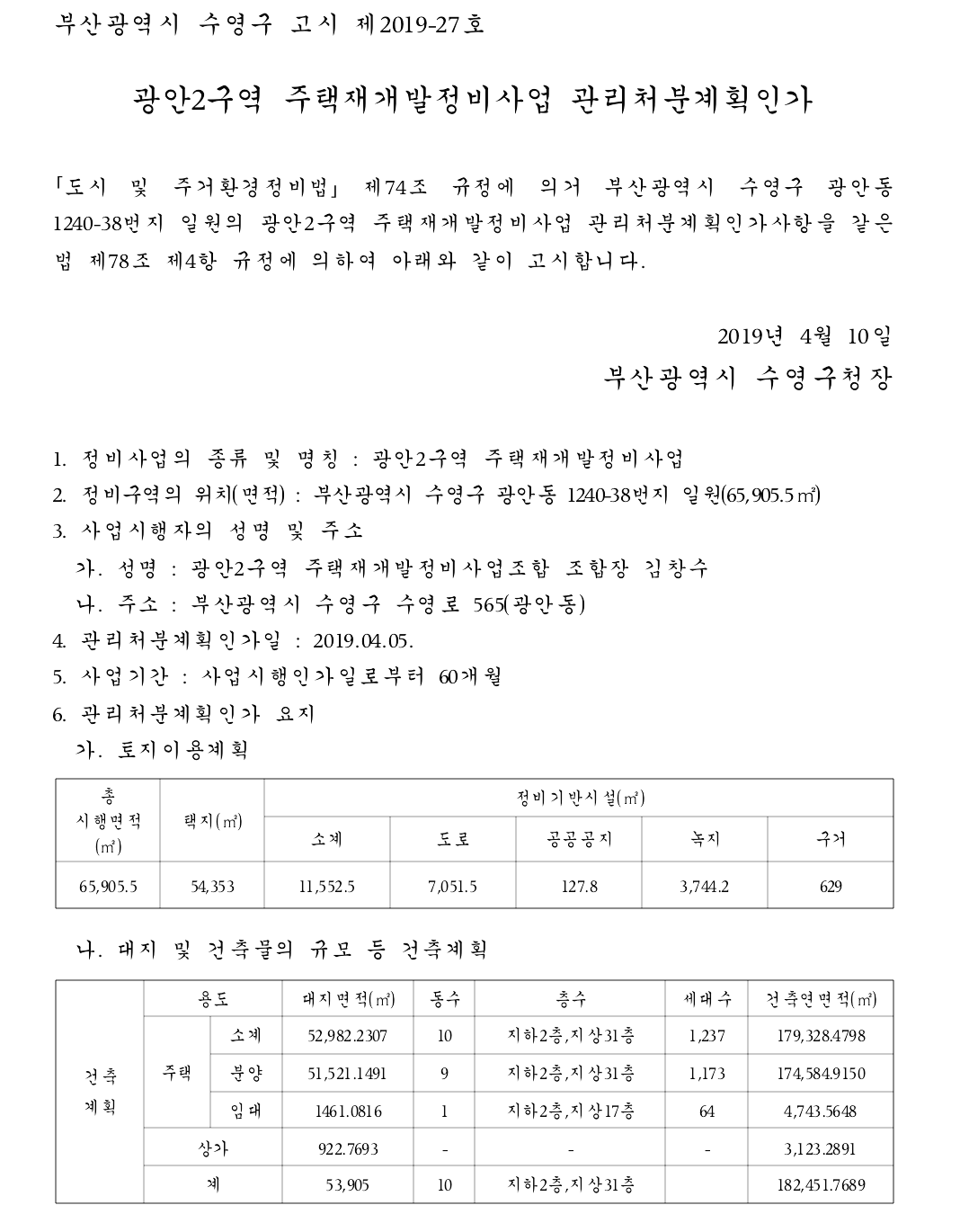

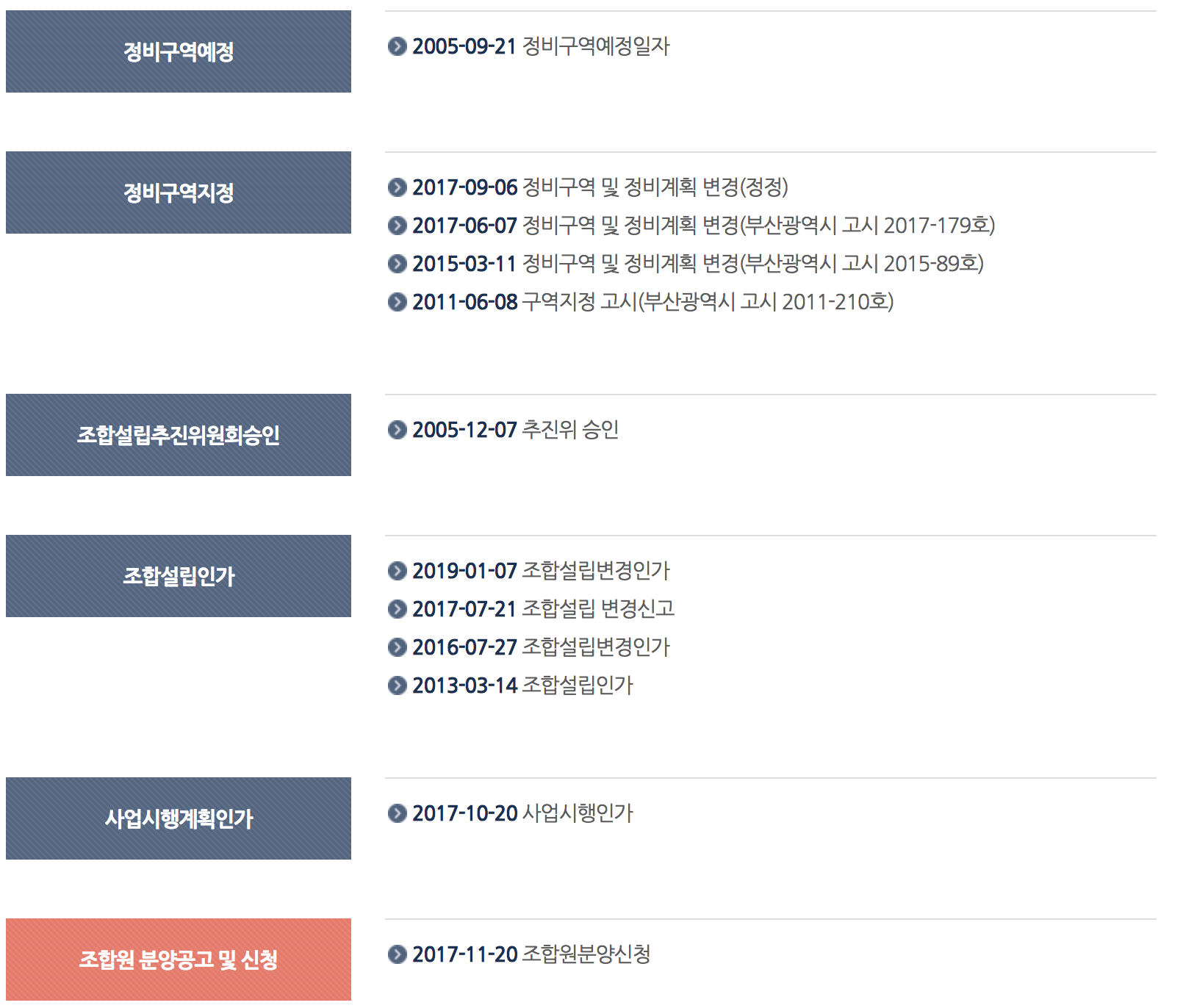

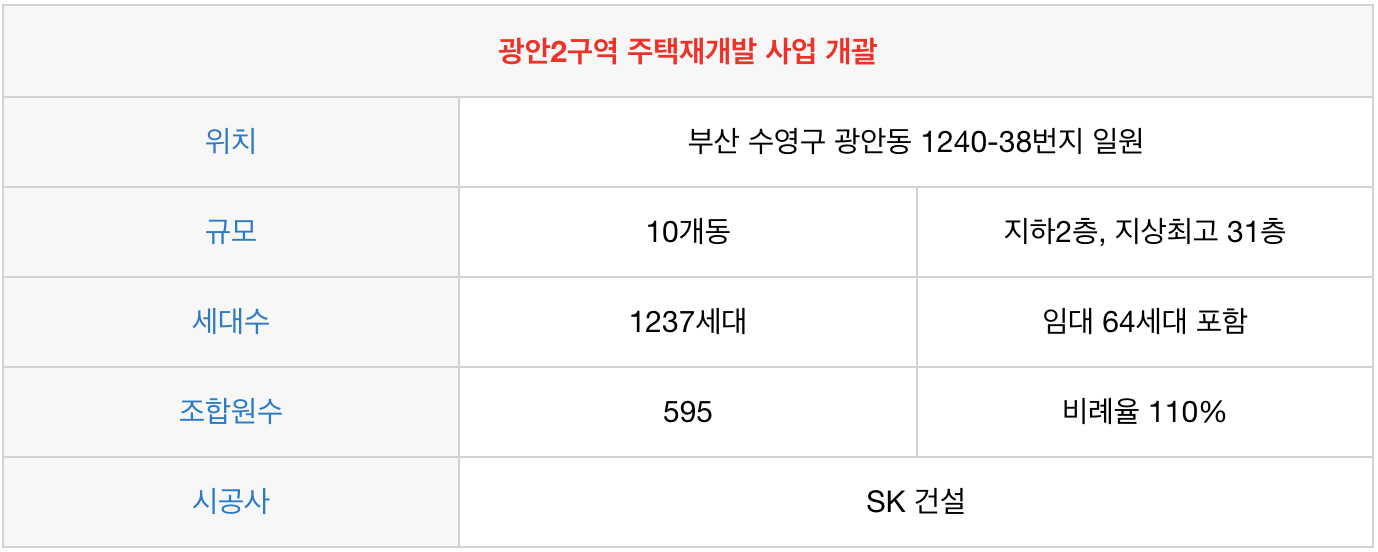

광안2구역 주택재개발정비사업 관리처분계획인가 기준일은 2019년 4월 5일 입니다.
변경된 내용은 조합원 세대수가 일부 변경되었습니다. 아래 표를 참조해봐주십시오.

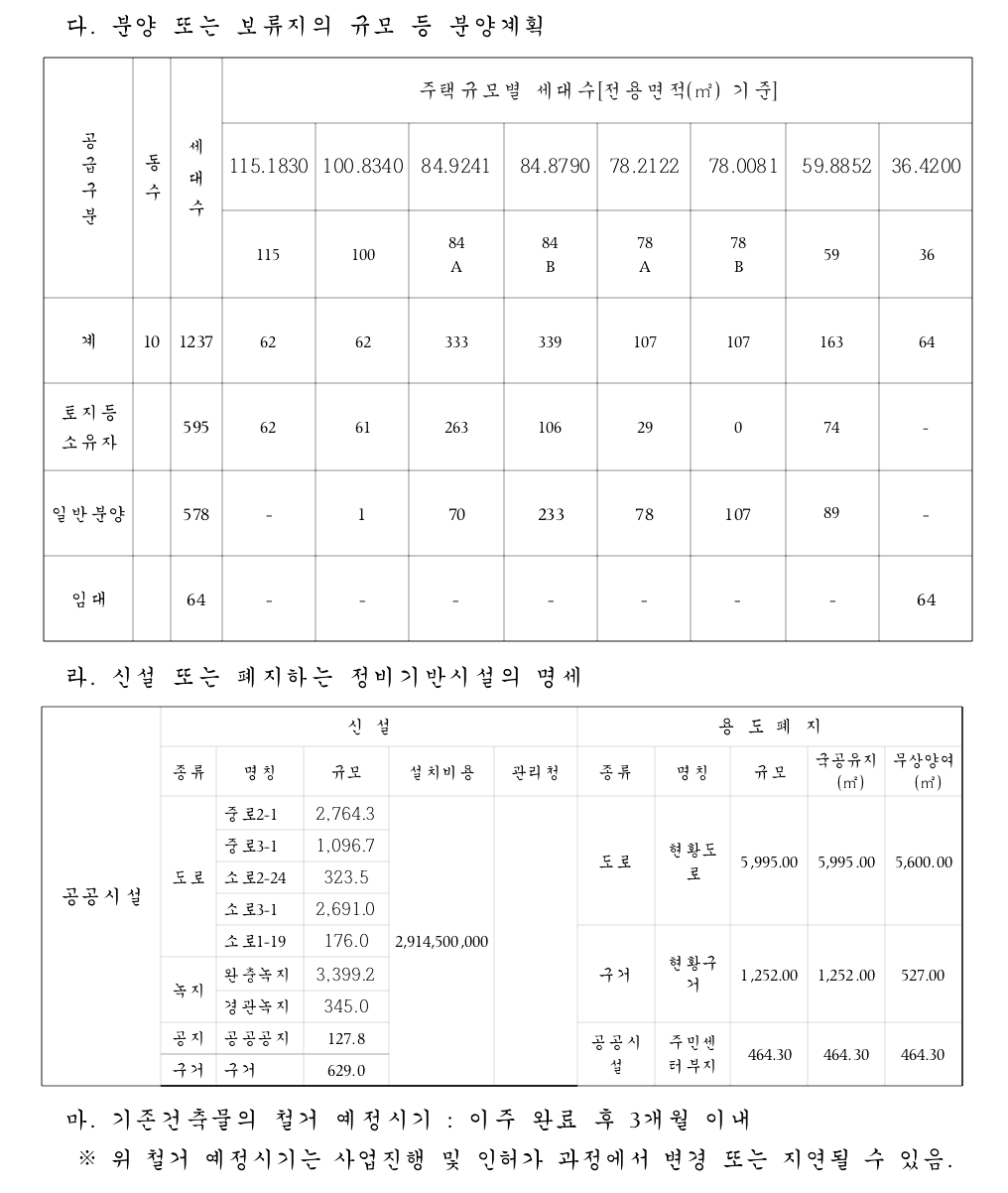

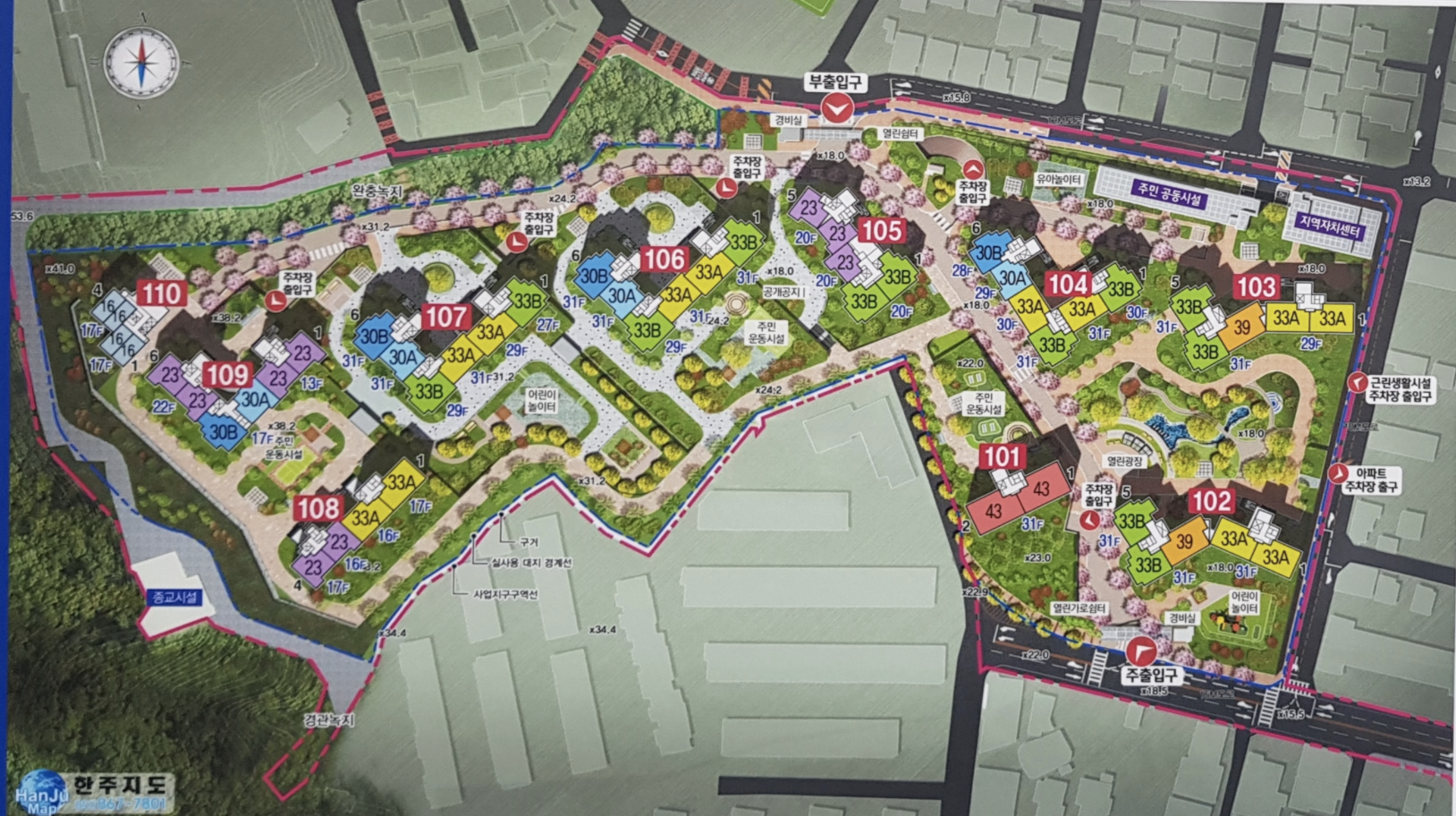

광안2구역 타입별 세대수 및 층 배정 |
|||||
조합원 평형 신청 숫자가 602에서 595로 줄어 총 7세대가 일반 분양으로 변경이 되어 일반분양 578세대, 조합원 595세대 입니다. |
|||||
타입 |
구평형 |
세대수 |
조합원 |
배정 |
조합원분양가 |
115 |
43평 |
62 |
62 |
아래 참조 |
5억 1600 |
100 |
39평 |
62 |
61 |
7층이상 (보류지2) |
4억 6800 |

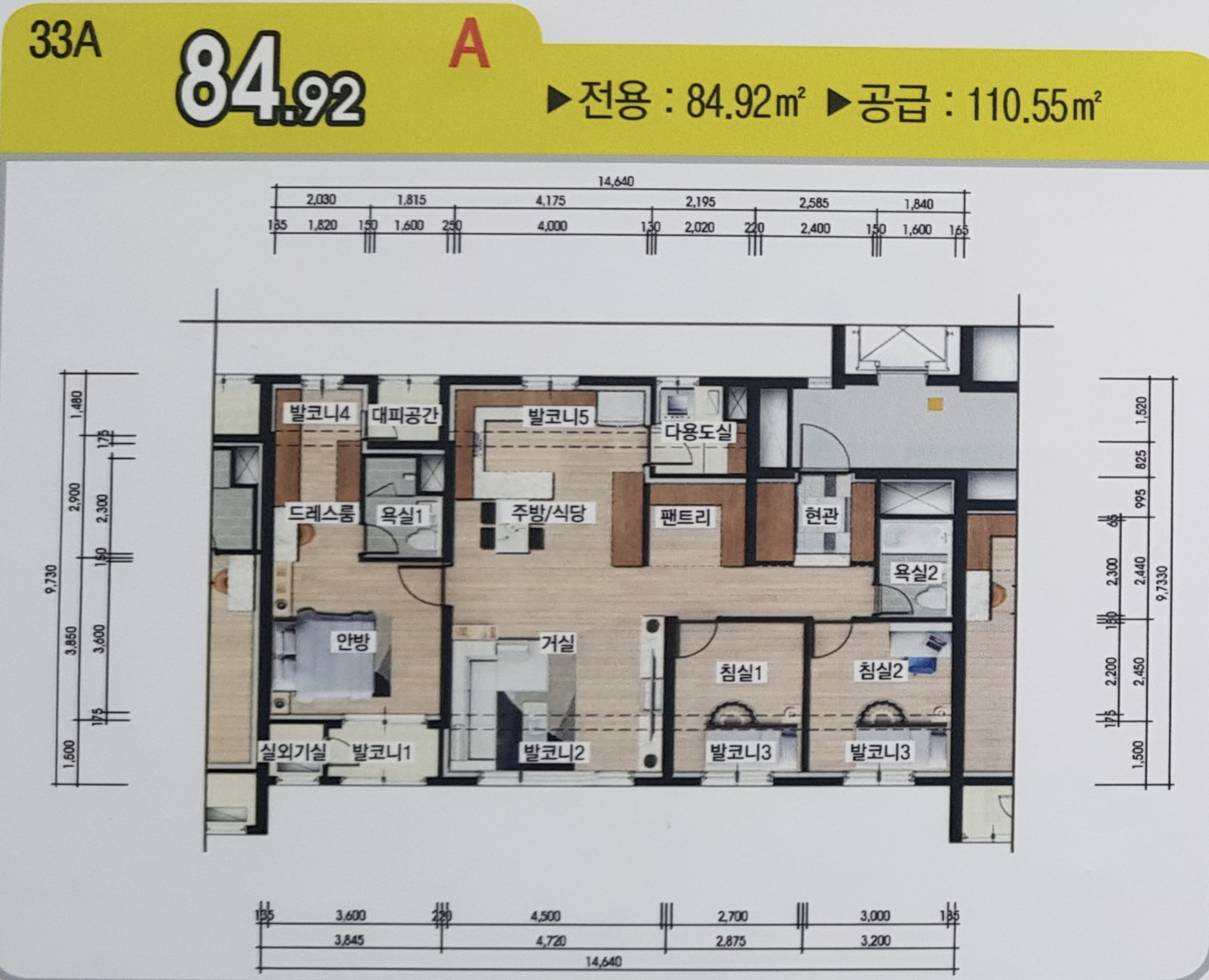

84A |
33평 |
333 |
263 |
7층이상 (보류지2) |
3억 9600 |
84B |
33평 |
339 |
106 |
17층이상 (보류지1) |
3억 9600 |
78A |
30평 |
107 |
29 |
19층이상 |
3억 6000 |
78B |
30평 |
107 |
0 |
(보류지1) |
3억 6000 |
59 |
24평 |
163 |
74 |
9층이상 |
2억 8800 |
36 (임대) |
|
64 |
|
115 타입과 100타입은 조합원 100%로 7층이상 탈락자중 1순위자 저층 우선배정 |
|
총계 |
1237 |
595 |
광안2구역 재개발의 향후 진행은
이제 관리처분인가 고시가 나왔으므로
+ 주택보증공사(HUG)와 보증계약 체결 및 이주비대출 은행등 선정 작업이 보통 3~4개월 소요
- 7월 이주 계획 발표 및 이주 시작 예상
+ 자진이주 기간 및 이주 완료에 약 1여년 소요 후 철거를 고려하면
- 2020년 하반기 또는 2021년 상반기에 일반분양 및 착공
+ 아파트 공사는 보통 3년 6개월 정도 소요가 되는 것을 감안하면
- 2024년 상반기 또는 중순에 준공 및 입주
가 될 것으로 생각할 수 있습니다.

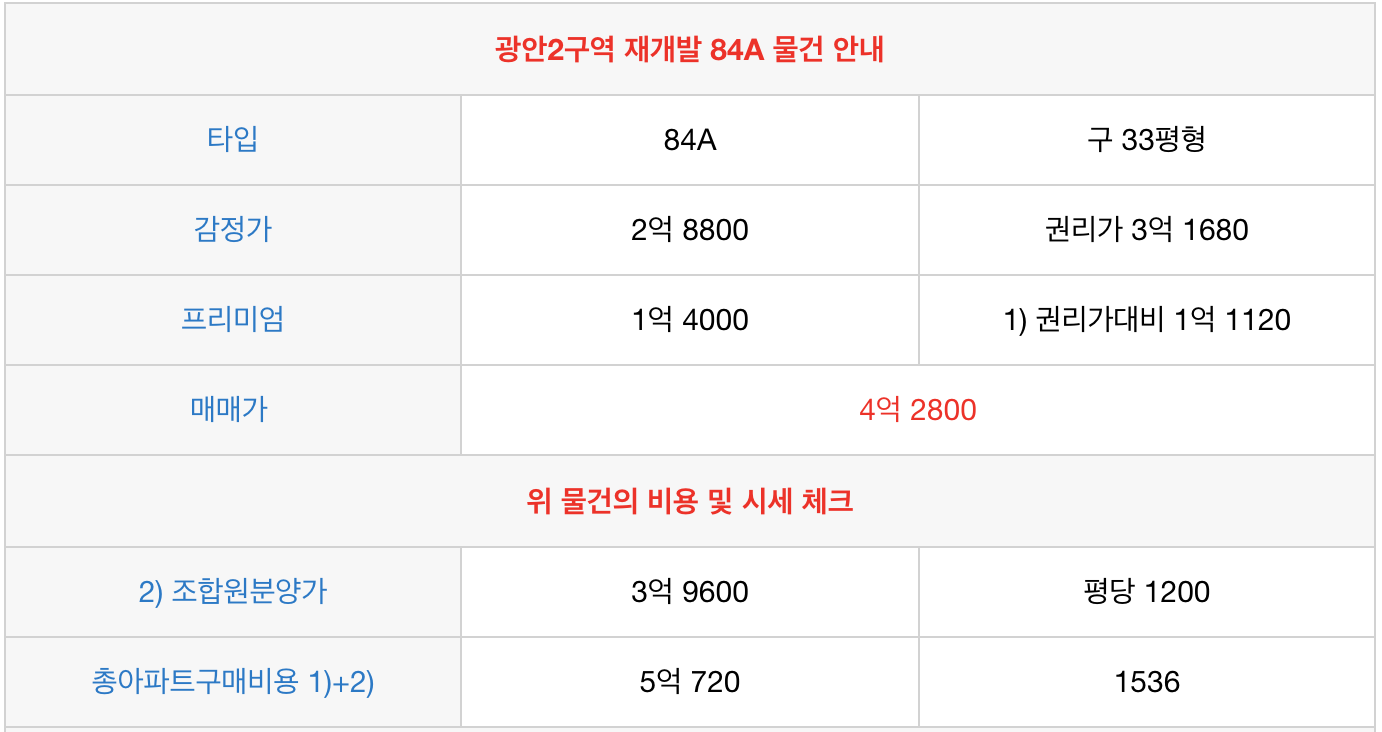

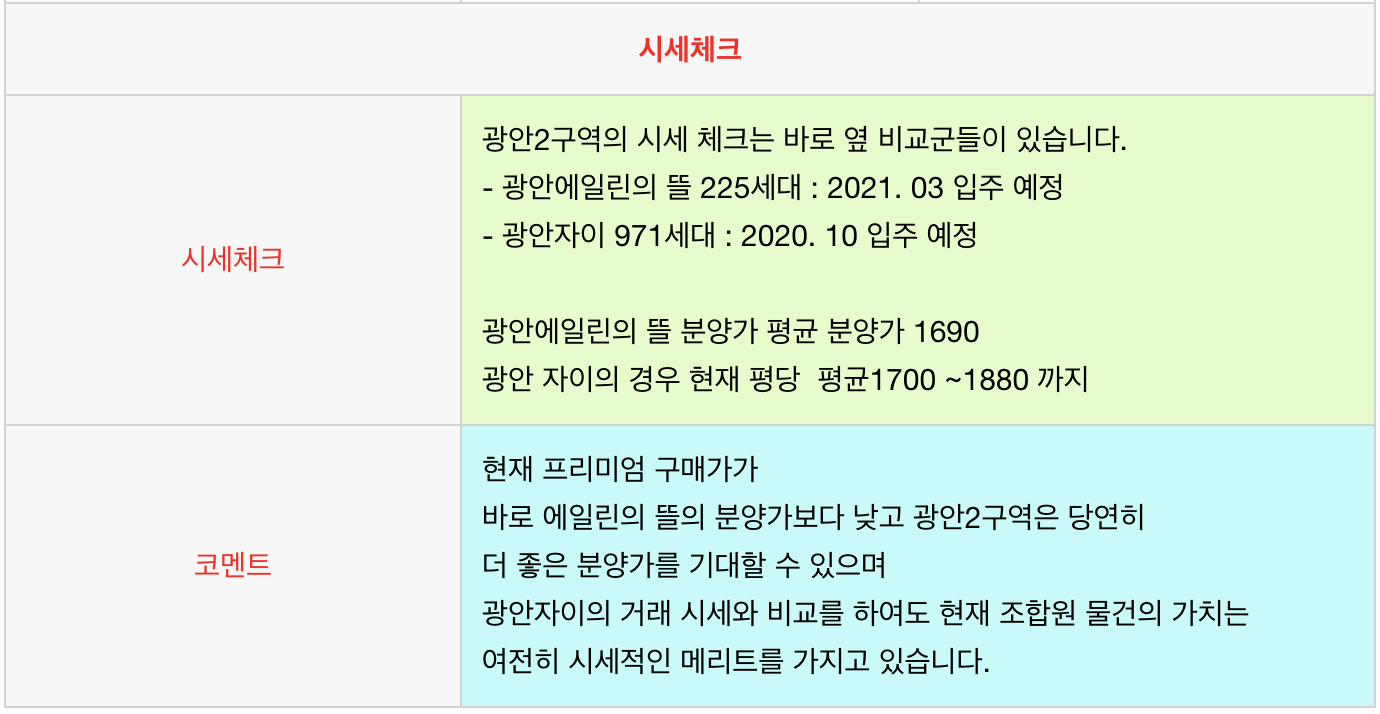

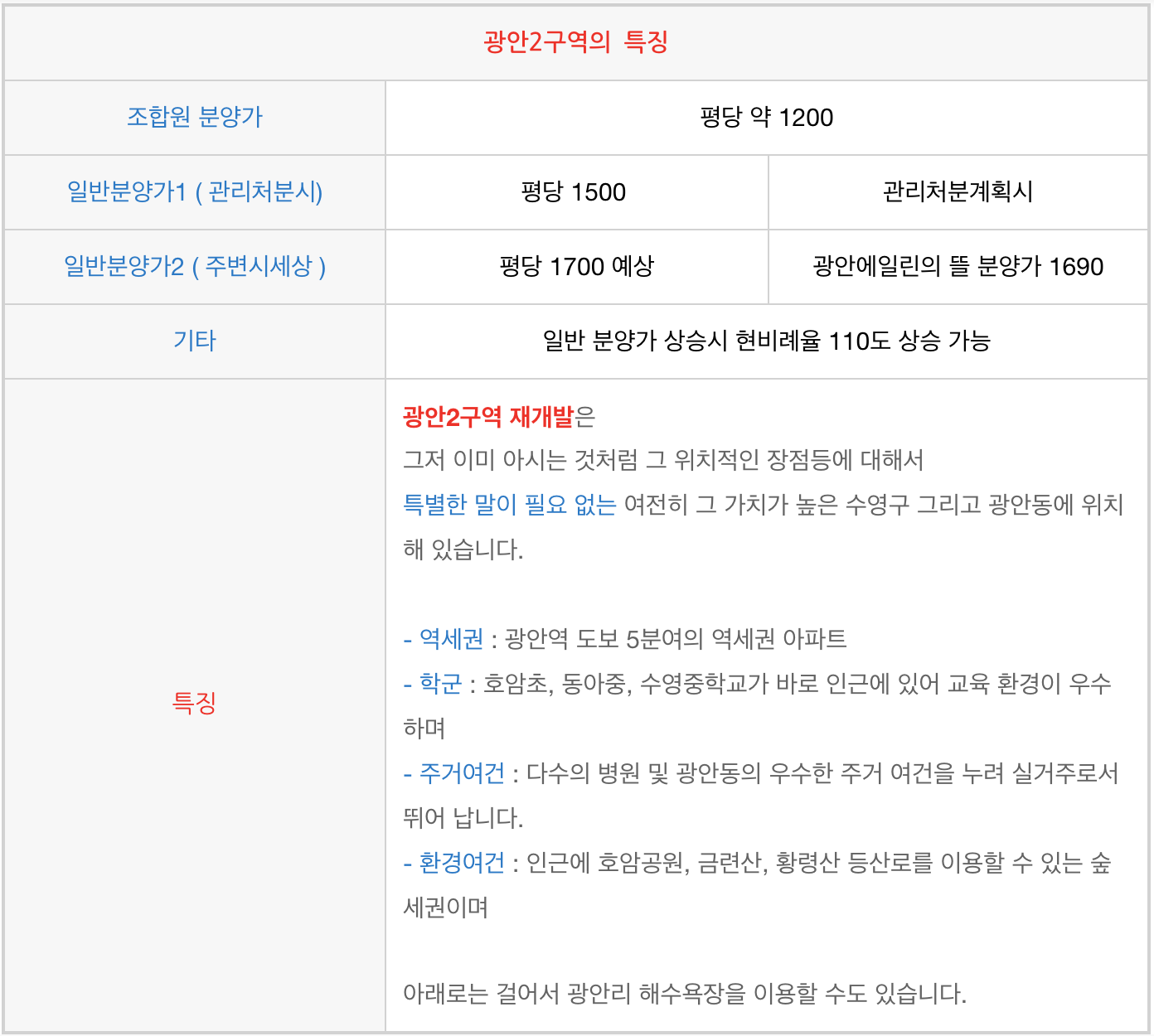

광안2구역 재개발의 84A 물건 소개해 드립니다.
광안2구역에 관심이 있으신 분들은 연락주시면 자세히 설명 드리겠습니다.
[ 상가 / 주택 / 재개발 / 재건축 전문으로 신속하고 정직하게 거래 합니다. ]
[ 매수 / 매도 / 임대 물건 접수 받습니다. ]
'렛츠부동산 > 재개발' 카테고리의 다른 글
부산 재개발 좌천범일통합3지구 브랜드선정 - 두산위브더제니스 하버시티 (0) | 2019.04.18 |
---|---|
부산재개발 대연3구역 84A-P8000 (0) | 2019.04.17 |
대연8구역 재개발 진행사항과 물건리스트 (0) | 2019.04.16 |
[소액투자] 부산 재개발 우암1구역 84A 저렴한 물건 (0) | 2019.04.15 |
부산재개발 문현1구역 조합설립총회 소식 (0) | 2019.04.14 |
